İzmir Gündüz Beton AŞ

Beton Döküm Aşamaları

Beton, insanlığın en yaygın kullanılan yapı malzemesidir. Ancak betonun gerçek gücü, doğru döküldüğünde ortaya çıkar. İster bir evin temeli, ister bir havalimanı pisti olsun, beton döküm aşamaları profesyonelce takip edilmezse sonuç hüsran olur: çatlaklar, çökmeler ve erken yıpranma. Bu makalede, dünya standartlarında bir beton kaplama elde etmek için izlenmesi gereken tüm aşamaları, mühendislik perspektifinden adım adım ele alacağız.

1. Zemin Hazırlığı: Temel Atmanın Temeli

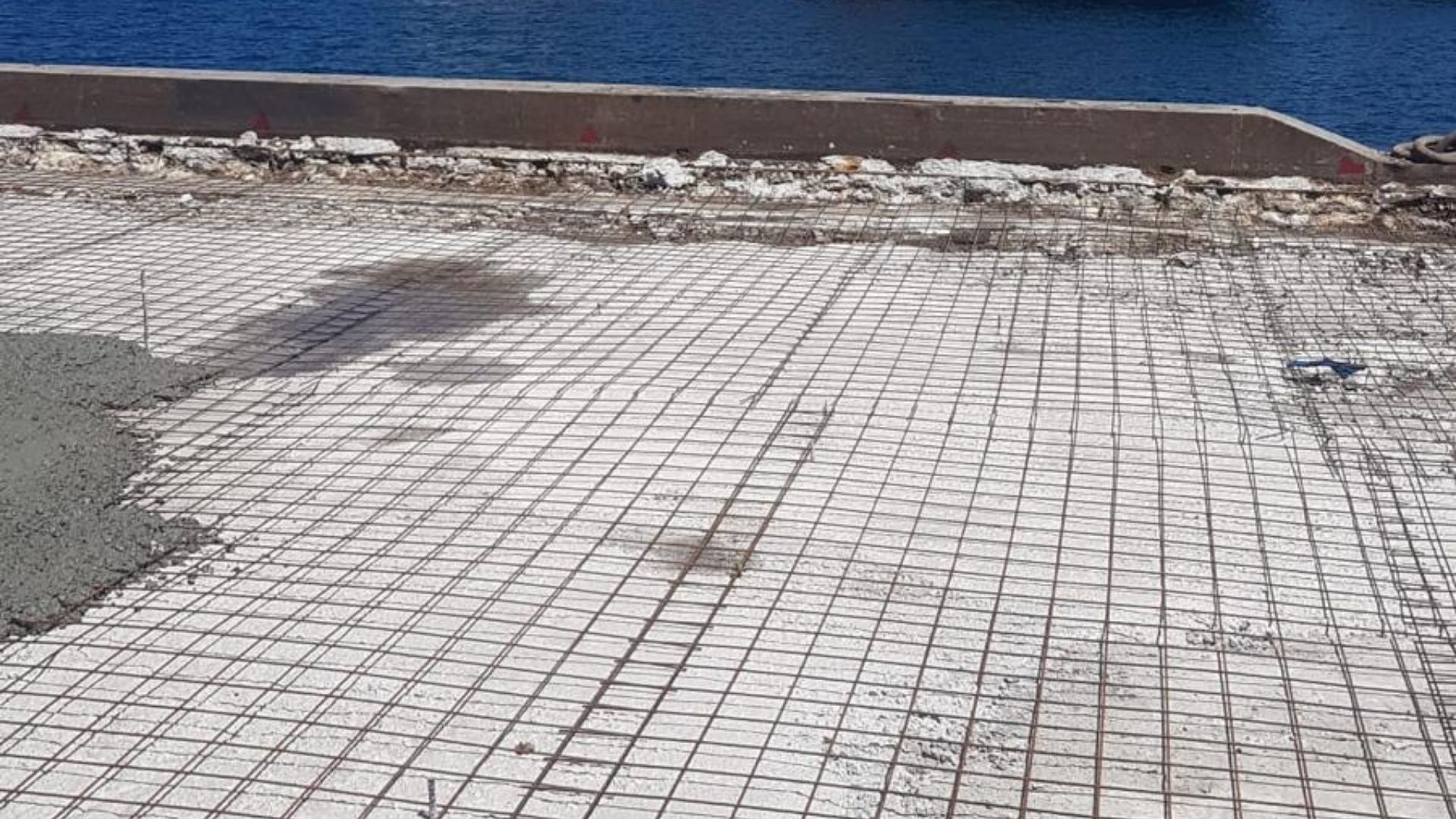

Beton Döküm Aşamaları

Tüm beton döküm aşamaları içinde en belirleyici olanı zemin hazırlığıdır. Beton, üzerine oturduğu zeminden daha güçlü olamaz.

  • Arazi Temizliği: Döküm yapılacak saha, bitki kökleri, organik maddeler ve gevşek topraktan arındırılır. Organik maddeler zamanla çürüyerek zemin altında boşluk oluşturur.
  • Sıkıştırma (Kompaksiyon): Temizlenen zemin, titreşimli silindir veya kompaktör ile hedeflenen yoğunluğa getirilir. Laboratuvar ortamında yapılan Proktor testi ile sahadaki sıkışma yüzdesi karşılaştırılır.
  • Kum veya Mıcır Yatak: Zemin ile beton arasına drenaj ve yük dağılımı sağlayan bir ara katman serilir. Bu tabaka, betonun altında su birikmesini önler.
  • İzolasyon Örtüsü: Betonun suyunu zemine kaybetmemesi için PE naylon veya membran serilir. Su kaybeden beton, hiçbir zaman projedeki mukavemete ulaşamaz.

2. Kalıp Kurulumu: Betona Şekil Vermek

Beton döküm aşamaları arasında kalıp montajı, betonun geometrisini ve yüzey kalitesini belirler.

  • Kalıp Malzemeleri: Ahşap (kereste), metal (çelik profil) veya kompozit kalıplar kullanılır. Havalimanı ve otoyol projelerinde ise kalıp yerine kayar kalıp (slipform) finişerler tercih edilir.
  • Terazi ve Kot Kontrolü: Kalıpların üst seviyesi, nivo veya lazer nivo ile milimetrik olarak ayarlanır. Yanlış kot, betonun eğimini bozar ve su birikmesine neden olur.
  • Sızdırmazlık ve Sağlamlık: Kalıplar, betonun basıncına ve vibrasyonun sarsıntısına dayanacak kadar güçlü ve sızdırmaz olmalıdır. Kalıp birleşim noktalarından beton şerbeti (suyu) sızarsa, yüzeyde “bal peteği” denilen boşluklar oluşur.

3. Donatı Montajı: Betonun İç İskeleti

Beton basınca güçlü, çekmeye zayıf bir malzemedir. Donatı, bu zayıflığı giderir.

  • İnşaat Demiri veya Hasır Çelik: Projeye göre nervürlü demir (Ø8-Ø32) veya hasır çelik döşenir. Demirlerin alt ve üst sıraları, “paspayı” adı verilen özel plastik takozlarla beton kalıptan belirli bir mesafede tutulur.
  • Pas Payı: Donatının betondaki derinliği (en az 2.5-5 cm) kritiktir. Yetersiz pas payı, demirin zamanla paslanmasına ve betonun içten çatlamasına neden olur.
  • Kayma Demirleri ve Tie Barlar: Yol ve apron gibi rijit kaplamalarda, plakalar arası yük aktarımı için enine derzlere pürüzsüz kayma demirleri, boyuna derzlere ise nervürlü tie barlar yerleştirilir.

4. Betonun Kabulü ve Taze Beton Testleri

Beton döküm aşamalarının kalite güvencesi, betonun sahaya geldiği anda başlar.

  • İrsaliye Kontrolü: Gelen betonun sınıfı (C25, C30, C35 vb.), katkı maddeleri ve üretim saati kontrol edilir. 90 dakikadan fazla bekleyen beton kabul edilmemelidir.
  • Slump (Çökme) Testi: Taze betonun kıvamını ölçen en temel test. Huni şeklindeki bir kalıba doldurulan betonun kalıp kaldırıldığında ne kadar çöktüğü ölçülür. Döşeme betonlarında genellikle 10-16 cm slump aranır.
  • Hava İçeriği Testi: Donma-çözünme riskinin olduğu projelerde betonun içindeki kontrollü hava oranı ölçülür.
  • Sıcaklık Ölçümü: Taze betonun sıcaklığı 30°C’yi aşmamalıdır. Yüksek sıcaklık erken priz almasına ve çatlamaya neden olur.

5. Serme ve Yayma: Betonu Sahaya Aktarmak

Beton sahaya ulaştıktan sonra hızlı ve düzenli bir şekilde serilmelidir.

  • Döküm Yöntemi: Küçük projelerde beton, transmikser oluğundan veya pompa ile doğrudan kalıba aktarılır. Büyük projelerde (otoyol, havalimanı) Gomaco gibi finişerler kullanılır.
  • Yükseklik Kuralı: Beton, 1.5 metreden fazla yükseklikten serbest düşürülmemelidir. Yüksekten dökülen betonda agrega (taş) ve çimento hamuru ayrışır (segregasyon).
  • Katmanlı Döküm: Kalın beton elemanlarında (kolon, perde duvar) beton, 30-50 cm katmanlar halinde dökülüp her katman ayrı ayrı vibre edilmelidir.

6. Vibrasyon ve Sıkıştırma: En Kritik Adım

Tüm beton döküm aşamaları arasında, yapının nihai mukavemetini en çok etkileyen adım budur.

  • Daldırma Vibratör (İğneli Vibratör): Betonun içine dikey olarak daldırılır. Titreşim sayesinde beton içindeki hapsolmuş hava kabarcıkları yüzeye çıkarak boşaltılır. Vibratör, çekme hızı yaklaşık 5-10 saniyede olacak şekilde yavaşça çıkarılmalıdır.
  • Yüzey Vibratörü (Sürgülü Mala): Büyük döşeme alanlarında yüzey üzerinde kaydırılarak betonun üst tabakasının homojen sıkışması sağlanır.
  • Aşırı Vibrasyon Riski: Çok uzun vibre edilen betonda ise agrega dibe çöker ve yüzeye sadece çimento hamuru kalır. Bu, yüzeyde tozlanmaya ve aşınmaya neden olur.

7. Yüzey Bitirme (Finiş): Estetik ve Fonksiyon

Sıkıştırmadan sonra betonun yüzeyi, kullanım amacına göre şekillendirilir.

  • Mastarlama: Uzun bir mala veya düzeltme aleti ile yüzeydeki kabarcıklar ve dalgalar giderilir.
  • Perdah (Helikopter ile): Endüstriyel zeminlerde, betonun priz almaya başladığı anda döner bıçaklı perdah makineleriyle yüzey parlatılır ve sertleştirilir.
  • Fırçalama: Dış mekan yüzeylerinde (yollar, rampalar) kaymazlık sağlamak için taze betona fırça ile enine çizgiler çekilir.

8. Kürleme: Betonun “Olgunlaşma” Süreci

Betonun mukavemeti, çimento ile suyun kimyasal reaksiyonu (hidatasyon) ile gelişir. Kürleme, bu suyun korunması demektir.

  • Islak Kürleme: Beton yüzeyine düzenli su püskürtme veya ıslak çuvallarla örtme.
  • Membran Kürleme: Yüzeye buharlaşmayı önleyen kimyasal kür sıvısı sıkma. Havalimanı projelerinde beyaz renkli kür sıvısı tercih edilir (güneşi yansıtır).
  • Süre: En az 7 gün sürekli nemli tutulması idealdir. 28 günde beton tasarım mukavemetinin %99’una ulaşır.
  • Kritik Uyarı: Kürleme yapılmayan beton, tasarım mukavemetinin yalnızca %40-50’sine ulaşabilir ve yüzeyde rötre çatlakları oluşur.

9. Derz Kesimi ve Son Kontrol

Dış mekan betonlarında ve yollarda, betonun kontrollü şekilde çatlaması için derzler kesilir.

  • Zamanlama: Döküm sonrası 6-12 saat içinde.
  • Derinlik: Beton kalınlığının 1/4 ile 1/3’ü oranında.
  • Aralık: Plaka genişliğinin 1.5-2 katı oranında derz aralığı bırakılır.

Sonuç

Beton döküm aşamaları, birbirini destekleyen bir zincir gibidir; en zayıf halka tüm yapının kalitesini belirler. Zemin hazırlığından kürlemeye kadar her adımda disiplinli çalışmak, betonun projedeki ömrüne ulaşmasının tek garantisidir. Profesyonel bir döküm ekibi, doğru malzeme ve titiz kalite kontrol ile inşa edilen bir beton yapı, nesiller boyu ayakta kalır.


Sıkça Sorulan Sorular (SSS)

En kritik beton döküm aşamaları hangisidir? Vibrasyon (sıkıştırma) ve kürleme. Vibrasyon betonun yoğunluğunu, kürleme ise mukavemetini belirler.

Yağmurda beton dökülür mü? Hafif çiselenemede önlem alınarak dökülebilir ancak şiddetli yağmurda kesinlikle dökülmemelidir. Yağmur suyu beton yüzeyindeki su/çimento oranını bozarak mukavemeti düşürür.

Beton döküldükten sonra ne zaman üzerine basılabilir? Normal koşullarda 24-48 saat sonra yaya trafiğine açılabilir. Tam yük kapasitesine ulaşması için 28 gün beklenmesi gerekir.

Sıcak havada beton dökerken ne yapılmalı? Geciktirici katkı kullanılmalı, beton sıcaklığı buzlu su ile düşürülmeli, döküm gece veya sabah erken saatlere kaydırılmalı ve kürleme çok daha yoğun yapılmalıdır.
